Жилой комплекс «Минск-Мир» претендует на звание одного из самых масштабных и современных проектов белорусской столицы. Однако за эффектными фасадами и громкими обещаниями застройщика нередко скрываются грубые нарушения в работе подрядных организаций. Потребители массово сталкиваются с некачественным строительством, что вынуждает их отстаивать свои законные интересы. В этой статье мы разберем, на что имеет право дольщик и как эффективно действовать в ситуации, когда квартира в новостройке оказалась ненадлежащего качества.
О проблемах в «Минск-Мире» говорят публично
Проблемы качества в жилом комплексе «Минск-Мир» уже не раз становились достоянием общественности. В сети появляются видео и публикации, где дольщики демонстрируют многочисленные дефекты.

- •Неустраненные трещины: Жители жалуются, что строители часто просто замазывают трещины в стенах, не устраняя причину их появления, а в некоторых местах повреждения не закрашены вовсе.
- •Нарушение технологии: В доме «Портофино» приемщики обнаружили, что бессер-блоки были уложены в мороз. Из-за этого раствор замерз быстрее, чем схватился, и в результате конструкции крошатся от минимального воздействия.
- •Недостроенные объекты: Дольщики таких эффектных высоток, как «Лима», «Сантьяго» и «Богота», годами ждут сдачи своих квартир, наблюдая, как строительство на их объектах практически стоит на месте.
Представители застройщика (ИООО «Дана Астра») в ответ на жалобы заверяют, что все недостатки устраняются по гарантии, а работы по кладке блоков «Бессер» будут выполнены в период устойчивых положительных температур . Тем не менее, подобные ситуации причиняют дольщикам не только материальные убытки, но и моральные страдания.
Ваши права как потребителя при обнаружении недостатков
Законодательство Республики Беларусь предоставляет потребителям, вкладывающим средства в долевое строительство, широкий арсенал средств защиты. При обнаружении недостатков вы вправе требовать:
- 1Безвозмездного устранения всех выявленных недостатков;
- 2Возмещения понесенных расходов в случае, если вы устранили недостатки своими силами;
- 3Выплаты компенсации морального вреда, причиненного некачественным строительством и волокитой;
- 4Взыскания неустойки за нарушение установленных сроков устранения недостатков.
Важно знать, что гарантийный срок на объекты долевого строительства составляет 5 лет с момента приемки квартиры. В течение этого срока вы можете предъявлять претензии по качеству.
Четкий алгоритм действий для защиты своих прав
Чтобы ваши требования были услышаны и выполнены, необходимо действовать последовательно и документально фиксировать каждый шаг.

- 1Приемка квартиры: будьте бдительны!
Первый и главный этап — приемка квартиры у застройщика. Подойдите к этому процессу с максимальной внимательностью.
- •Внимательный осмотр: проверьте ровность стен и потолков, качество установки окон и дверей, работу электрики, сантехники и вентиляции.

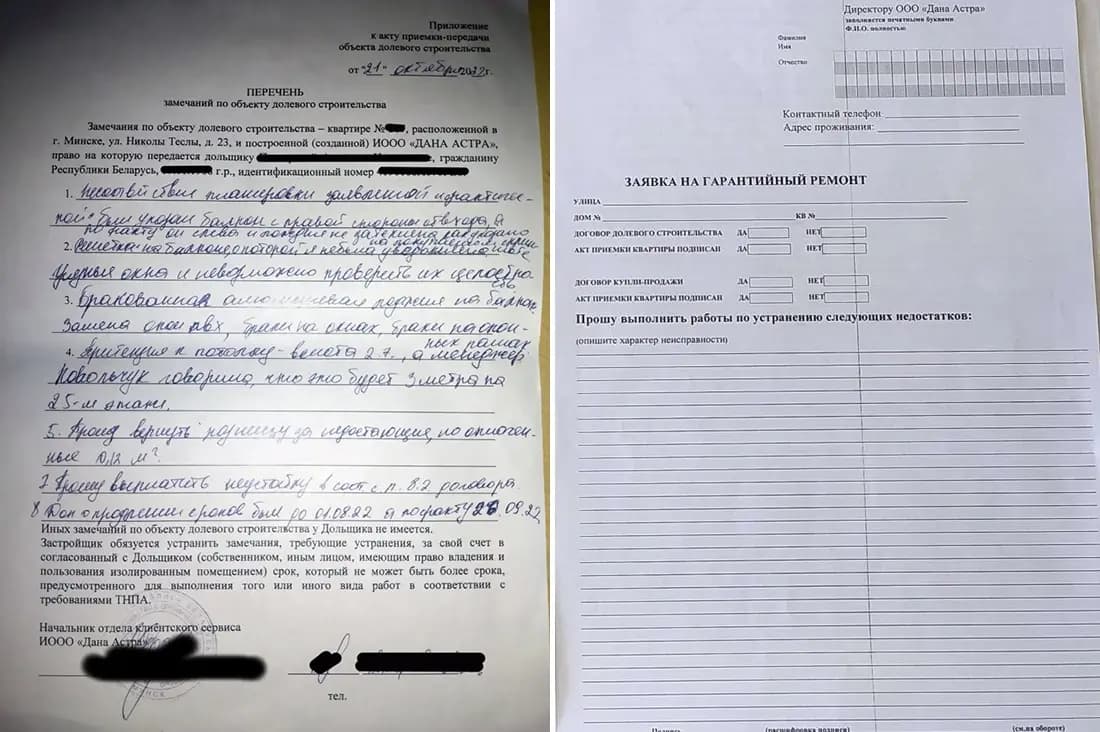

- •Фиксация дефектов: все обнаруженные недостатки должны быть внесены в дефектный акт (акт приемки-передачи). Если застройщик отказывается это делать, сфотографируйте акт или сохраните его копию. Требуйте составления отдельного дефектного акта с подробным описанием всех проблем.
- •Привлечение экспертов: для выявления скрытых дефектов и профессиональной фиксации недостатков вы можете обратиться в специализированные организации, например, ООО «Эво Лэнд».
- 2Направление письменной претензии застройщику
Если недостатки выявлены после приемки или застройщик не устранил их в ходе приемки, следующим шагом является направление официальной претензии.
- •Способы отправки:
- ○Рекомендуемый способ: заказное письмо с уведомлением о вручении через «Белпочту». Это гарантирует, что у вас на руках будет документальное подтверждение даты получения претензии застройщиком.
- ○Дополнительные способы: вы можете направить претензию через форму обратной связи на сайте застройщика (например, bir.by ) или на его электронную почту (например, info@bir.by).
- 3Сроки для устранения недостатков и расчет неустойки
Законом установлены четкие сроки, в течение которых застройщик обязан отреагировать на ваше требование.
• По договору долевого строительства: у застройщика есть 3 месяца с момента получения вашего требования на устранение недостатков .
• По договору купли-продажи: на устранение недостатков отводится 14 дней с момента обращения.
Если застройщик нарушил эти сроки, вы имеете право на взыскание неустойки.
Неустойка рассчитывается по формуле:
Например: стоимость вашей квартиры по договору составляет 100 000 белорусских рублей. Застройщик просрочил устранение недостатков на 45 дней. Расчет неустойки будет следующим:
Именно за эту сумму вы можете подать исковое заявление в суд.
- 4Обращение в суд
Если досудебное урегулирование не принесло результатов, следующим шагом является обращение в суд. В исковом заявлении вы можете требовать устранения недостатков, взыскания неустойки, компенсации морального вреда и всех понесенных убытков.
Помощь от Общества защиты потребителей
Не оставайтесь с проблемой один на один. Общество защиты потребителей готово оказать вам всестороннюю поддержку.
- •Бесплатные консультации по вопросам защиты прав в сфере долевого строительства.
- •Помощь в составлении грамотных и юридически обоснованных претензий застройщикам.
- •Подготовка исковых заявлений в суд и полное представительство ваших интересов на всех стадиях судебного процесса.
Обращайтесь в Общество защиты потребителей, и мы вместе заставим недобросовестных застройщиков отвечать по закону.
